華陽河農場強化七項措施確保平垸行洪鞏固工程建設質量
發布日期:2006-03-21 來源: 瀏覽次數:4144
一是建立健全質量保證的組織體系。三個中標單位 都組建了施工現場項目部,項目部項目經理和工程 技術負責人等主要人員明確;監理單位組建了安慶 宜興水利水電工程監理部華陽河農場平垸行洪鞏固 工程監理組,監理組每個工地派駐了一名監理員; 華陽河農場調整加強了現場建設管理指揮部,指揮 部內設工程技術組、質量管理組、計劃財務組、現 場辦公室,職責明確。
建設單位還對每個工地配備了一名專職質檢員。建 立了三級質檢制,使質檢工作規范化。
二是嚴格執行質量檢驗程序。對建筑材料、建筑配 件和設備材料進行檢驗和報驗。鋼材、水泥等工程 原材料必須有生產廠家出廠的質量合格證明書,抽 樣送檢化驗合格后方可使用;所用砂、石料等必須 符合工程質量檢驗要求。
三是加強旁站監督確保工程質量。對基礎等重要的 隱蔽工程和工程的重要部位,監理方和建設方工程 技術人員進行全過程、全方位的進行現場旁站監 督。旁站監督人員依據施工技術規范、批準的施工 方案和施工工藝要求,認真把關。
做好隱蔽工程的質量檢查和記錄,隱蔽工程覆蓋 前,及時通知質量監督站復驗。

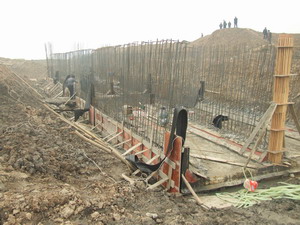

四是注重建好“三大系統”、“兩項準備”。穿堤 箱涵砼施工是進退洪閘建設的關健,為確保砼標號 和澆灌過程連續作業,確保主體結構質量,施工前, 要求施工單位提前建好“三大系統”(電源保證系 統、砼拌和系統、砼澆筑系統),做好“兩項準 備”(人員準備、材料準備),制定嚴格的工作進 度計劃、做好拌和設備檢修等預案工作。
五是重視工程建設過程軟件質量管理。認真實施 “項目報建”、“開工申請”、“施工技術要求及 質量標準”、“技術檔案”等管理辦法。開工前, 認真審查施工單位上報的施工組織設計,做好技術 交底;開工后,堅持按圖施工,不得隨意變更。
同時,督促施工單位認真做好單元工程評定,完善 工程質量資料。工程做到哪一步,資料評定完善到 哪一步.目前通過抽查驗收的三個項目單元工程合 格率為100%%。
六是確保三通一平, 切實履行業主職責。為抓質 量、促進度、保工期,確保進場施工材料運輸車輛 的暢通,滿足主體施工要求,建設單位投入20多萬 元對兩條臨時通道進行了全面加固修筑.
七是監理單位認真履行“三控一協調”的職責。工 程建設過程中,監理方積極參與每個環節,認真履 行“三控一協調”的監理職責,嚴格按規范和設計 文件要求對每個施工細節進行檢查監督,及時發現 和解決施工中出現的各類問題。
我場本期平垸行洪鞏固工程質量管理的特點是,堅 持高起點、嚴要求,開好頭、起好步,形成業主負 責、監理控制、施工保證、政府監督(安慶質量監 督站)結合符合規范要求的四級質量管理體制。 (農水部)
